В Усть-Лабинских электрических сетях - филиала ОАО «Кубаньэнерго» подвели предварительные итоги выполнения плана ремонтной программы 2012 года. Несмотря на то, что основные объемы ремонтных работ приходятся на третий квартал по многим показателям выполнение уже составляет более 100%.
В частности, с опережением графика энергетиками отремонтировано 25 силовых трансформаторов 6-10 кВ вместо 19 запланированных. Также, перевыполнен годовой план работ по замене неизолированного провода и перетяжке проводов воздушных линий электропередачи напряжением 0,4 кВ.
Кроме того, перевыполнены производственные показатели по замене неизолированных ответвлений к домам потребителей самонесущим изолированным проводом (СИП): по итогам года планировалось заменить 17,4 тысячи метров провода, по факту текущего периода заменено порядка 54 тыс. метров, причем работы в данном направлении продолжаются.

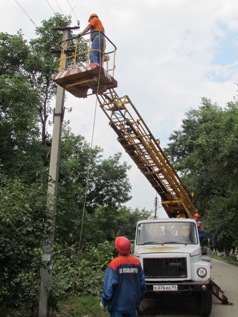

Также, в рамках подготовки к зиме Усть-Лабинскими энергетиками успешно реализуется программа ремонта подстанций напряжением 35 кВ, замены изоляторов, стоек и опор, отслуживших нормативный срок, расчистки трасс от древесно-кустарниковой растительности на воздушных линиях электропередачи 10 - 0,4 кВ.
Для производства ремонтных работ районы и участки электрических сетей оснащаются необходимыми материалами и техническими средствами.
Особое внимание в ходе подготовке к зиме сетевики уделяют состоянию оборудования наиболее загруженных линий и подстанций, контролю над повышением надежности работы средств диспетчерского технологического управления, релейной защиты, противоаварийной автоматике, выполнению требований промышленной безопасности.
Все перечисленные мероприятия в комплексе позволят снизить риск возникновения аварийных ситуаций и потерь в сетях, повысить пропускную способность воздушных линий электропередачи, соответственно, обеспечить высокую надежность работы электрических сетей осенью и зимой 2012-2013гг.
