Специалисты ОАО «Кубаньэнерго» Юго-Западные электрические сети приступили к заключительному этапу реконструкции подстанции 110 киловольт (кВ) «Геленджик».

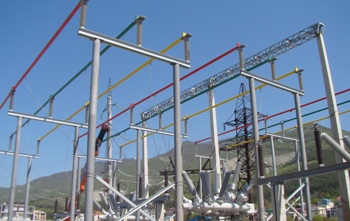

Энергетики завершили гибкую ошиновку открытого распределительного устройства (ОРУ) 110 кВ. Произвели монтаж лотков под силовые кабели. На 90% осуществили ошиновку от обходной системы шин (ОСШ) 110 кВ к оборудованию.
В настоящее время специалистами ведутся работы по перезаводу потребительских кабельных линий 6 кВ из комплектного распределительного устройства наружной установки (КРУН) в закрытое распределительное устройство (ЗРУ) 6 кВ с вакуумными выключателями.
Кроме того, выполняются работы по благоустройству подстанции, уже установлено 56 плит ограждения.
Реконструкция подстанции 110 кВ «Геленджик» направлена на повышение качества и надежности электроснабжения потребителей Геленджика, а также удовлетворение потребностей этого динамично развивающегося курортного города в новых энергомощностях.
